项目/任务模板中的营业时间

营业时间设置帮助您基于设置计算任务持续时间。当您为实时项目选择现有项目/任务模板时,其所有任务、里程碑、论坛和评论都基于项目开始日期/换班日期及其营业时间设置来转移。

 根据天数计算任务持续时间

对于实时项目,当您选择在之后开始持续时间设置为天数的现有任务模板时,则在计算任务截止日期时,周末和节假日会基于营业时间设置自动跳过。

示例
在任务模板中,任务 A 的持续时间为 8 天,它在 12 天之后开始

task-template12

如果您为换班日期设置为 2013 年 9 月 14 日(星期六)的实际项目选择此模板,则实际任务开始日期将为 2013 年 10 月 1 日(星期二),而其截止日期为 2013 年 10 月 10 日(星期四)。

  • 2013 年 9 月 14 日(星期六)被视为工作日,因为它被手动选为工作日。
  • 任务开始日期和截止日期在计算时跳过周末和节假日。

 基于周计算任务持续时间

如果在所选模板中,在之后开始设置为周或月,则在计算任务开始日期时也会考虑周末和节假日。但是,如果计算的任务开始日期处于周末,则下一个工作日设定为任务的开始日期。
示例
在模板中,任务 B 的在之后开始设置为 2 周,持续时间设置为 9 天。

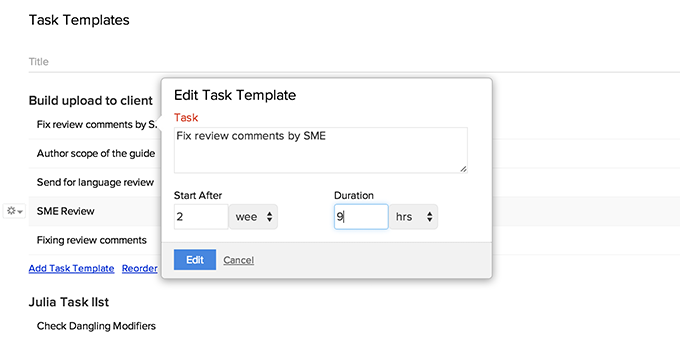

tasktemplate-2week

当您为换班日期设定为 2013 年 9 月 14 日(星期六)的项目选择此模板时,任务开始日期应该为 2013 年 9 月 28 日(星期六)。但是,它会自动移至下一个工作日 9 月 30 日(星期一),且其截止日期为 2013 年 10 月 10 日(星期四)。

  • 2013 年 9 月 14 日(星期六)被视为工作日,因为它被手动选为工作日。
  • 任务开始日期和截止日期在计算时考虑所有周末和节假日。

 基于小时计算任务持续时间

如果您基于小时数计算任务持续时间,则在计算任务的开始日期时只考虑已安排的营业时间i。
示例
在模板中 ,任务 B 的在之后开始设置为 2 周,持续时间 为 49 小时,营业时间为 12:00 至 22:00(10 小时)。

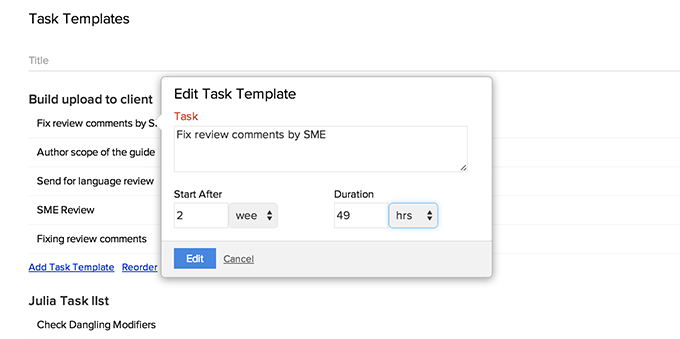

task-49hours

当您为换班日期设置为 2013 年 9 月 14 日(星期六)10:00 的项目选择此模板时,实际任务开始日期将为 2013 年 9 月 30 日(星期一)10:00,其截止日期将为 2013 年 10 月 4 日(星期五)19:00。

  • 任务开始日期和结束日期在计算时跳过所有周末和节假日。

注:

  • 如果您选择现有项目模板,则在创建实际项目时,任务的开始截止日期会基于项目开始日期来移动。
