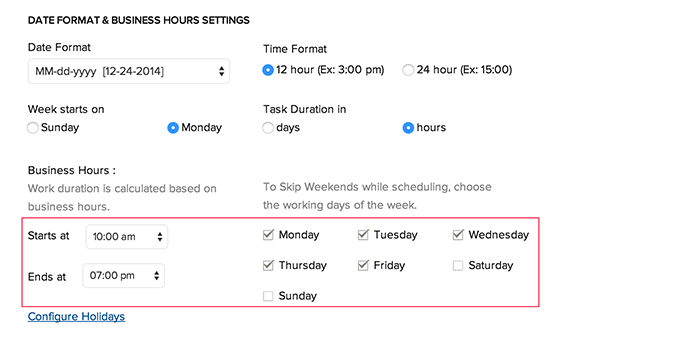

营业时间设置/跳过周末
在任何项目中,任务的开始日期、结束日期、开始时间、结束时间和持续时间基于其营业时间配置来计算。
基于工作日的任务持续时间计算
基于开始日期和结束日期的任务持续时间计算

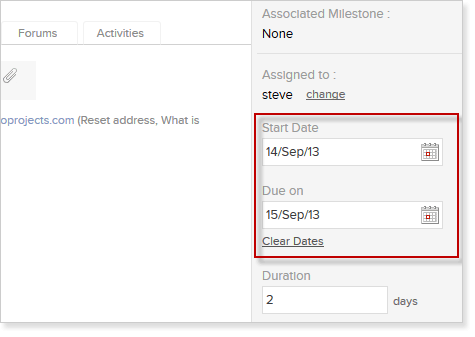

任务持续时间根据其开始日期和结束日期来计算。当手动选择时,即使任务的开始日期和结束日期被归于周末或节假日,它们将始终被视为工作日。
示例:任务 A 开始于 2013 年 9 月 14 日(星期六),结束于 2013 年 9 月 15 日(星期日),因此任务的持续时间将为 2 天。

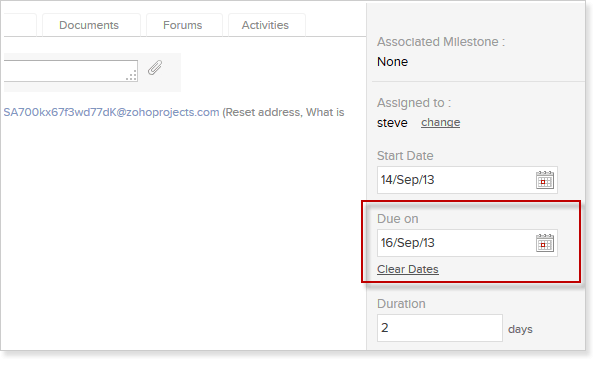

结束日期的计算基于开始日期和持续时间
任务的截止日期基于其开始日期和持续时间来计算。当手动选择时,即使任务的开始日期被归于周末或节假日,它将始终被视为工作日。但是,其截止日期会基于营业时间设置自动计算,并跳过周末和节假日。
示例:任务 B 开始于 2013 年 9 月 14 日(星期六),持续时间为 2 天,其截止日期将为 2013 年 9 月 16 日(星期一)。2013 年 9 月 15 日(星期日)会自动跳过,因为周末已在营业时间设置中排除。
基于工作时间的任务持续时间计算
可为分配给任务的任意工作时间组合来计算任务持续时间。下面列出的是项目管理中的一些实时任务计算,它们基于分配给任务的不同工作时间组合。

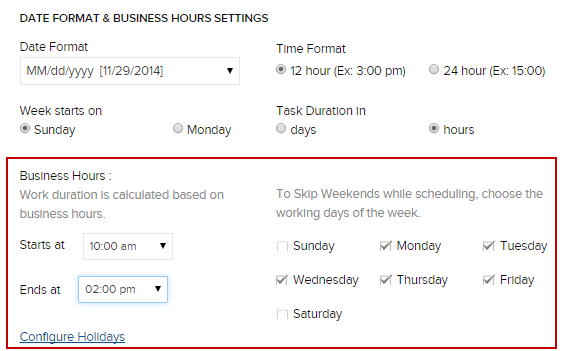

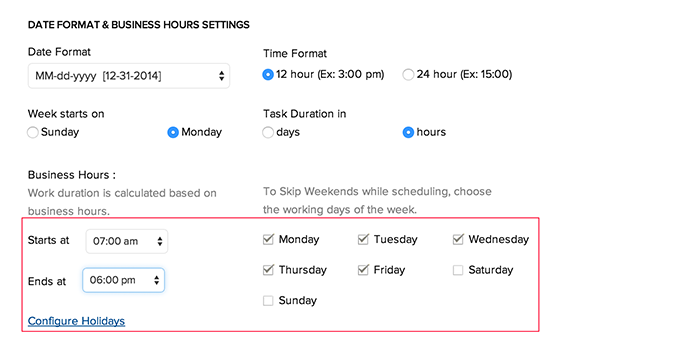

假定组织中任务的营业时间设置配置为上午 10 点至下午 6 点。
任务开始时间在营业开始时间之前
如果您将任务的开始时间设置在预定的营业开始时间之前,则任务持续时间从任务的开始时间一直计算到预定的营业结束时间。
示例:
如果任务 A 开始于早上 7 点,任务的工作时间将为 11 小时。从任务的开始时间(早上 7 点)一直计算到预定的营业结束时间(下午 6 点),总计 11 小时。

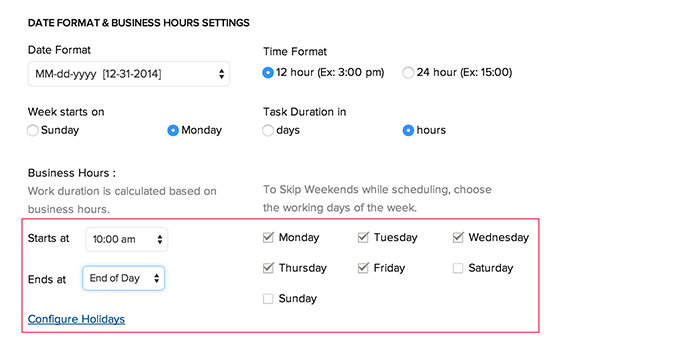

任务开始时间在营业结束时间之后
如果您将任务的开始时间设置在预定的营业结束时间之后,则任务持续时间从任务的开始时间一直计算到一天结束的时候,即午夜 12 点。
示例:
如果任务 A 开始于晚上 8 点,任务的持续时间将为 4 小时。从任务的开始时间(晚上 8 点,营业时间以外)一直计算到一天结束的时候(午夜 12 点),总计 4 小时。
任务结束时间在营业开始时间之前
如果您将任务的结束时间设置在预定的营业开始时间之前,则任务持续时间从一天的开始时间(即午夜 12 点)一直计算到任务的结束时间。
示例:
如果任务 A 的结束时间是早上 8 点,则任务的工作时间将为 8 小时。从一天的开始(午夜 12 点)一直计算到任务的结束时间(早上 8 点),总计 8 小时。
任务结束时间在营业开始时间之后
如果您将任务的结束时间设置在预定的营业结束时间之前,则任务持续时间从预定的开始时间一直计算到任务的结束时间。
示例:
如果任务 A 的结束时间是下午 2 点,则任务的工作时间将为 4 小时。从任务的预定营业开始时间(上午 10 点)一直计算到任务的结束时间(下午 2 点),总计 4 小时。
注:
- 您必须编辑任务,以便应用任何新的营业时间设置。
